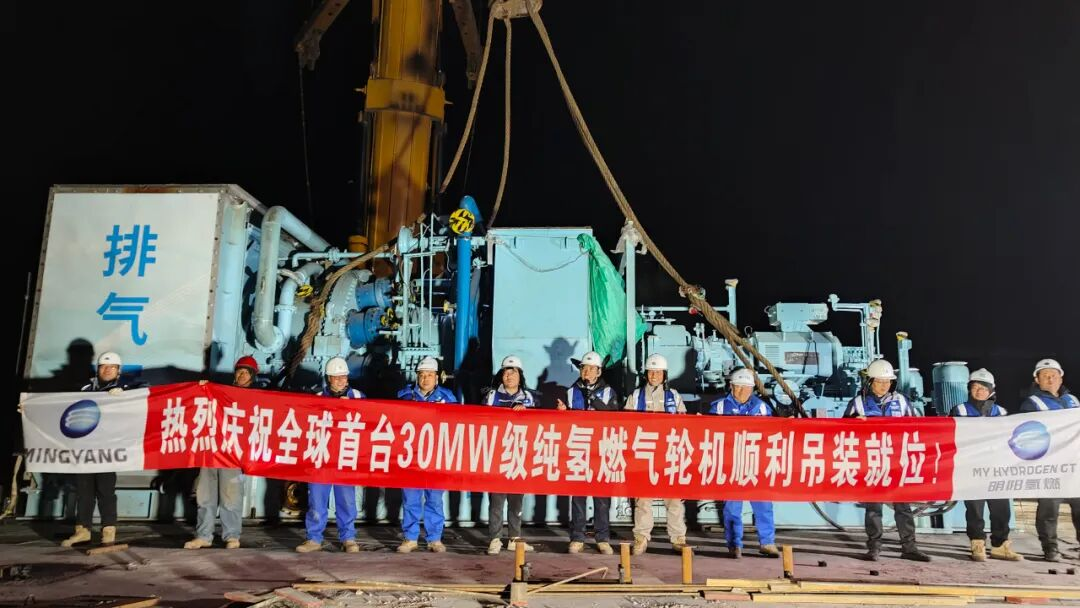

11月15日,明阳30MW级纯氢燃气轮机氢储能示范工程迎来关键里程碑——纯氢燃机顺利完成吊装并精准就位,标志着项目进入全面安装调试阶段,工程建设全面提速,为年底实现发电目标奠定了坚实基础。
11月15日,明阳30MW级纯氢燃气轮机氢储能示范工程迎来关键里程碑——纯氢燃机顺利完成吊装并精准就位,标志着项目进入全面安装调试阶段,工程建设全面提速,为年底实现发电目标奠定了坚实基础。
作为全球单机功率最大的纯氢燃机工程化示范项目,该项目在技术参数、建设标准和施工工艺等方面面临多重考验。明阳氢燃团队凝聚一切可以团结的力量,迎难而上、协同攻坚,通过持续优化技术方案、精细管控施工流程,逐一攻克推进过程中的各项难题,有力保障了各个工程节点的顺利实现。
回顾项目进程,自开工仪式启动以来,明阳氢燃团队紧盯时间节点,高效推进项目落地:9月,项目获得开工备案许可并正式动工,同步启动发电机、齿轮箱等关键设备采购;10月,顺利完成第一罐混凝土浇筑、实现氢储能示范区“出零米”关键节点;11月,完成核心设备地基二次灌浆作业,为燃机吊装做好充分准备。

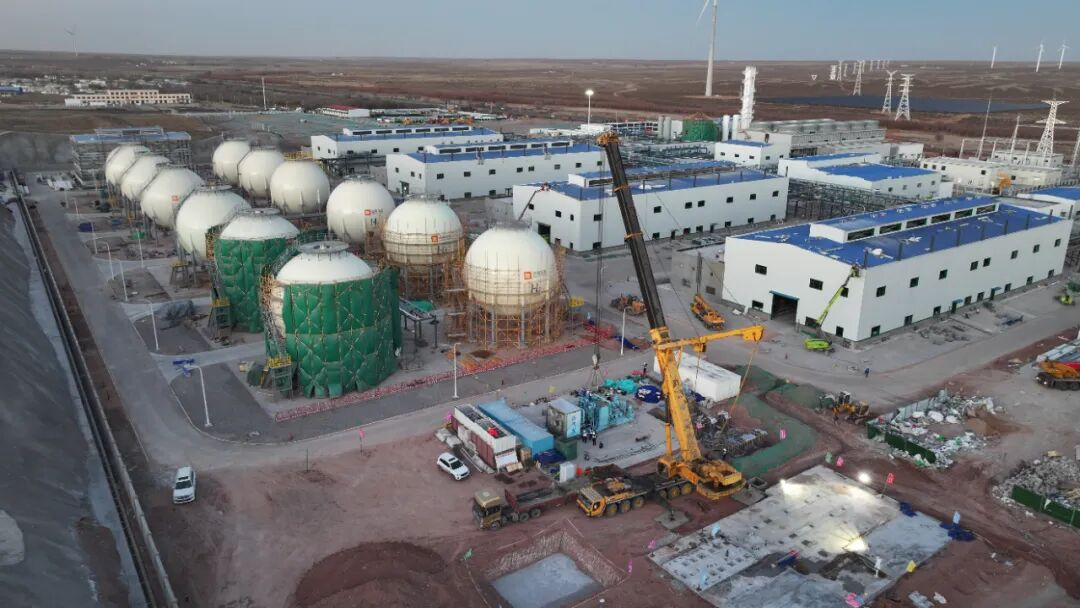

项目作为深圳能源集团鄂托克旗505MW风光制氢合成绿氨项目的配套工程,充分利用风电、光伏波动性可再生能源电解水制取绿氢,通过30MW级纯氢燃气轮机将储存的氢气转化为稳定的零碳电力,实现“绿氢制备、规模储存、高效发电、化工合成”的系统集成,打通氢能全产业链协同发展路径,为大规模氢能应用提供示范和支撑,已入选国家能源局第一批能源领域氢能试点项目。30MW级纯氢燃机顺利吊装就位,标志着我国在氢能发电领域实现了从技术攻关到工程化应用的重要跨越。项目建设过程中形成的设备安装标准、施工建设规范等经验,将成为国内纯氢燃机项目的“标杆模板”,有力推动氢能发电技术的标准化与体系化发展。

明阳氢燃总经理王永志介绍,下一步,团队将聚焦设备调试、高速盘车、整机点火等关键节点,全力以赴冲刺年底发电目标,为我国清洁能源高质量发展注入新动能。
11月15日,明阳30MW级纯氢燃气轮机氢储能示范工程迎来关键里程碑——纯氢燃机顺利完成吊装并精准就位,标志着项目进入全面安装调试阶段,工程建设全面提速,为年底实现发电目标奠定了坚实基础。
11月15日,明阳30MW级纯氢燃气轮机氢储能示范工程迎来关键里程碑——纯氢燃机顺利完成吊装并精准就位,标志着项目进入全面安装调试阶段,工程建设全面提速,为年底实现发电目标奠定了坚实基础。
作为全球单机功率最大的纯氢燃机工程化示范项目,该项目在技术参数、建设标准和施工工艺等方面面临多重考验。明阳氢燃团队凝聚一切可以团结的力量,迎难而上、协同攻坚,通过持续优化技术方案、精细管控施工流程,逐一攻克推进过程中的各项难题,有力保障了各个工程节点的顺利实现。
回顾项目进程,自开工仪式启动以来,明阳氢燃团队紧盯时间节点,高效推进项目落地:9月,项目获得开工备案许可并正式动工,同步启动发电机、齿轮箱等关键设备采购;10月,顺利完成第一罐混凝土浇筑、实现氢储能示范区“出零米”关键节点;11月,完成核心设备地基二次灌浆作业,为燃机吊装做好充分准备。

项目作为深圳能源集团鄂托克旗505MW风光制氢合成绿氨项目的配套工程,充分利用风电、光伏波动性可再生能源电解水制取绿氢,通过30MW级纯氢燃气轮机将储存的氢气转化为稳定的零碳电力,实现“绿氢制备、规模储存、高效发电、化工合成”的系统集成,打通氢能全产业链协同发展路径,为大规模氢能应用提供示范和支撑,已入选国家能源局第一批能源领域氢能试点项目。30MW级纯氢燃机顺利吊装就位,标志着我国在氢能发电领域实现了从技术攻关到工程化应用的重要跨越。项目建设过程中形成的设备安装标准、施工建设规范等经验,将成为国内纯氢燃机项目的“标杆模板”,有力推动氢能发电技术的标准化与体系化发展。

明阳氢燃总经理王永志介绍,下一步,团队将聚焦设备调试、高速盘车、整机点火等关键节点,全力以赴冲刺年底发电目标,为我国清洁能源高质量发展注入新动能。
