在可再生能源渗透率高达77%的南澳,一座储能电站的并网难度,远不止“把电存起来”那么简单。 澳洲电源分布与PGT项目位置示意;来源 BNEF 南澳: 全球并网复杂度最高的储能市场之一 南澳大利亚州,是澳大利亚风电和光伏渗透程度最高的电力系统之一。2025年,可再生能源贡献了南澳77.0%的发电量,风电和光伏占据主导地位。高比例户用光伏进一步压低了中午时段的电网运营负荷,使南澳需要同时应对白天富余电
在可再生能源渗透率高达77%的南澳,一座储能电站的并网难度,远不止“把电存起来”那么简单。

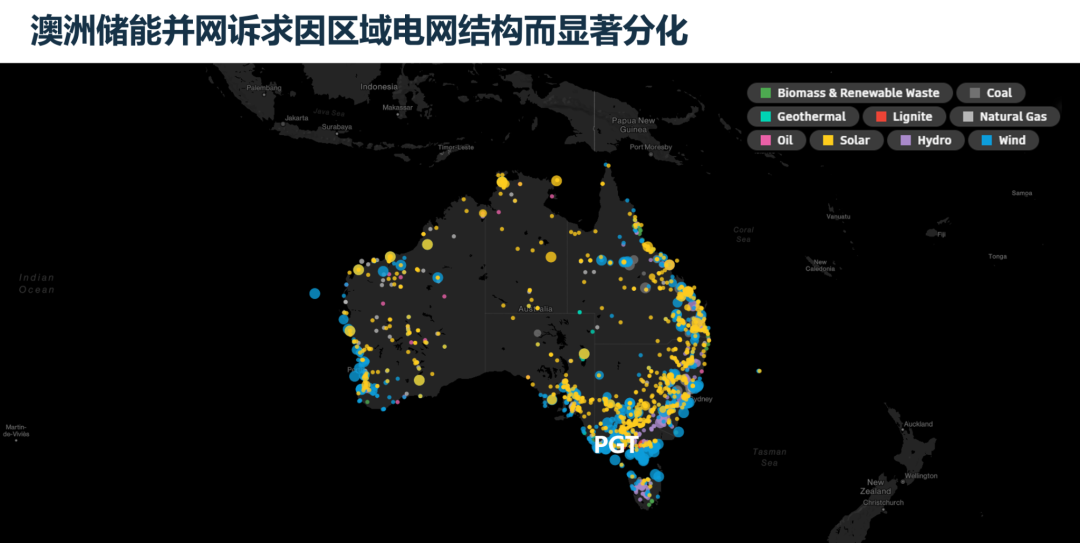

澳洲电源分布与PGT项目位置示意;来源 BNEF
南澳:全球并网复杂度最高的储能市场之一
南澳大利亚州,是澳大利亚风电和光伏渗透程度最高的电力系统之一。2025年,可再生能源贡献了南澳77.0%的发电量,风电和光伏占据主导地位。高比例户用光伏进一步压低了中午时段的电网运营负荷,使南澳需要同时应对白天富余电力消纳和晚间负荷爬坡的双重挑战。

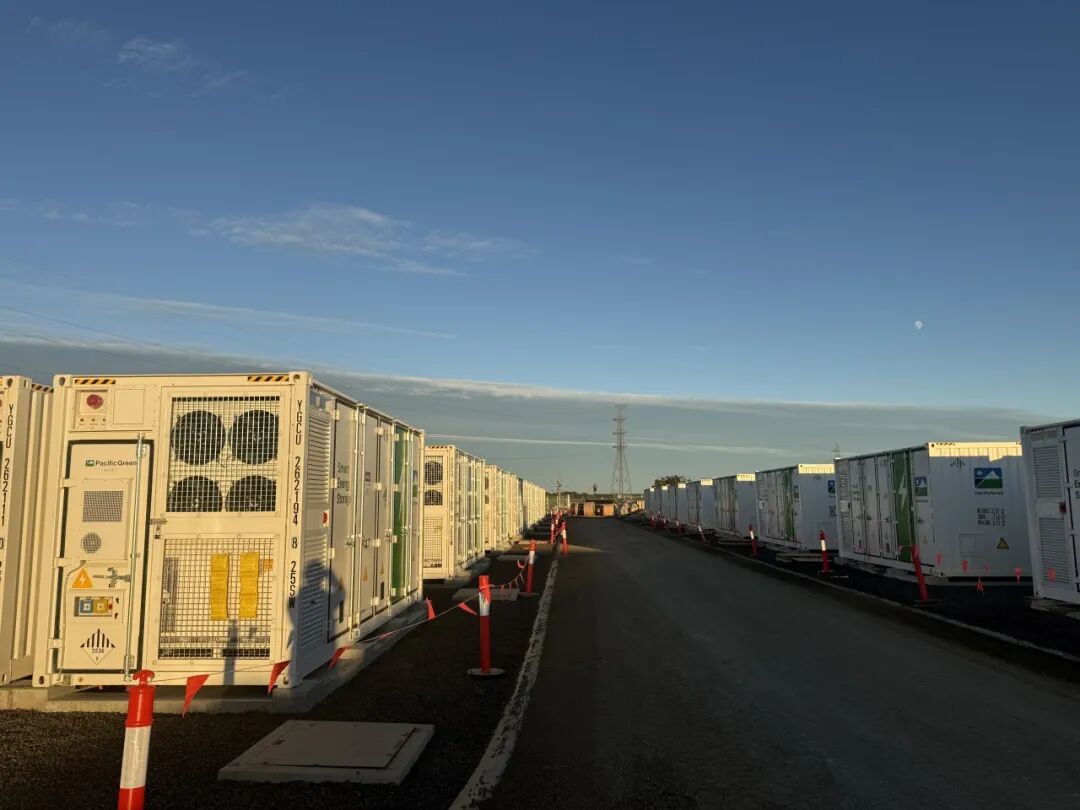

这意味着,南澳储能项目的并网难点并非简单弥补电力供应缺口,而是在可再生能源高渗透率和复杂负荷条件下,证明系统具备能量时移、系统强度支撑、电压控制等运行韧性要求的能力。天合储能在南澳Mount Gambier附近建设的PGT 250MW/500MWh独立储能项目,正是在这一背景下推进的标杆项目。

澳洲并网:一场贯穿项目全周期的“大考”
澳大利亚建立了以发电性能标准(GPS)为核心、由网络服务商(NSP)和能源市场运营商(AEMO)共同参与的项目级并网审查机制。整个流程包含三个核心阶段:

R0阶段(前期):项目基于初始设计和设备类型、假设参数等建立PSSE及PSCAD模型,用于预测整站动态性能,支持NSP连接申请和GPS协商。核心问题是:“拟议方案是否具备满足电网要求的可能性?”
R1阶段(模型包):开发商需收集实际产品参数、实际控制模型和控制参数,更新PSSE及PSCAD模型。AEMO和NSP不仅检查模型本身,还会将模型放入更大范围的电网场景中,评估故障穿越、频率响应、动态电压、控制器交互和弱电网稳定性等。R1模型原则上应至少在项目并网调试前三个月提交。
R2阶段(验证):项目完成模型预调试后,利用现场测试及相关数据验证仿真模型,形成最终R2模型包和模型验证报告。开发商需将现场实测动态响应与模型仿真结果对比,修正模型偏差。R2测试计划应在并网调试测试前三个月内提交。
设备选型、模型冻结、R1提交、NSP和AEMO审核、设备交付及现场调试之间存在严格的时间依赖——任何环节的延误都可能影响后续计划。如果关键参数在AEMO审核或调试阶段才被发现,项目可能面临模型返工、设备调整及并网延期等风险。

天合的风险管理机制
天合方案:风险前移,打通多供应商系统级验证
基于对澳洲并网流程的深入理解,天合储能建立了一套风险前移管理机制:
1. 把风险堵在 R1 正式提交前
基于对 AEMO 并网规则的深度理解,天合储能建立了前置风险管理机制:在 R1 正式提交前就启动全量设备参数收资,建立完整的参数清单与版本记录,对 R0 假设值、R1 实际参数与 GPS 条款要求做三方交叉核对,分级识别参数缺失、版本不一致、现场接口偏差等问题,协调各方在正式审核前完成闭环。
在 PGT 项目收资阶段,天合团队就通过前置核对提前发现:更新后的设备参数存在不满足GPS 条款 S5.2.5.4的风险。团队第一时间跟进推动客户、设备厂商与咨询方联合复核,在正式提交审查前就解决了该项合规隐患,彻底避免了后续模型返工与进度延误。
2. 打通多供应商的 “责任断点”
储能系统涉及 PCS、PPC、变压器、RMU 等多厂商设备,R1 模型的精度高度依赖各方数据的准确性与兼容性,数据错配、责任不清往往是项目延期的隐形元凶。
天合储能作为系统级整合方,通过统一收资、参数审核与跨供应商协调,在供货范围内汇总全链路设备资料,推动客户、设备厂商、并网咨询方三方对齐待确认事项;对需要多方决策的参数,明确责任主体、跟进反馈进度,并同步更新到交付与调试计划中,从根源上减少多供应商项目的责任真空与沟通内耗。
3. 调试前置:降低现场并网风险
为缓解正式上电后集中联调的压力,天合协调 PCS 供应商与现场团队,利用 PCS 的Grid Forming能力,创新提出“分组离网热调”方案:借助临时辅助电源,在具备条件的设备组上提前验证 PCS 与电池的启动、通讯、保护及基础控制功能。
尽管离网热调不能替代整站联调、官方并网测试与 AEMO 要求的 Hold Point 测试,但能提前暴露设备与逻辑问题,大幅降低现场调试的不确定性,为后续正式并网测试抢出宝贵时间窗口。
全球经验 + 本地交付 让出海项目更可控
PGT 项目的顺利推进,背后是天合储能 “全球集成经验 + 澳洲本土交付” 的双重能力支撑。
在全球层面,天合储能拥有与Power Electronics、SMA等全球主流厂商的丰富系统集成经验,项目足迹覆盖英国、埃及、智利、阿根廷等多个国家,覆盖从几十 MW 到 GW 级的全规模项目,具备成熟的多品牌兼容能力与并网项目积累,能为客户保留更灵活的技术选型空间。
在本地层面,澳洲本土交付团队深度连接设备供应商、客户与并网咨询方,快速响应设备数据核对、接口适配、现场计划调整等各类问题,为项目从设备交付到调试并网提供贴身技术支持,有效规避出海项目常见的 “水土不服” 与响应滞后问题。

结语
澳洲储能市场的高门槛,本质是高比例新能源电网对储能系统价值的进阶要求 —— 储能不再是单一的电力设备,而是电网安全稳定运行的核心支撑。天合储能的价值,也早已不止于设备交付,而是贯穿项目全周期的系统性支持:从精准解读 GPS 并网规则与模型要求,到风险前置规避参数错配;从跨厂商协同打通责任断点,到本地团队快速响应落地。
通过法规解读、风险前移、本地执行与开放合作,天合储能正在为全球储能开发商提供更具确定性的并网解决方案,助力中国储能技术与方案高质量出海。
在可再生能源渗透率高达77%的南澳,一座储能电站的并网难度,远不止“把电存起来”那么简单。 澳洲电源分布与PGT项目位置示意;来源 BNEF 南澳: 全球并网复杂度最高的储能市场之一 南澳大利亚州,是澳大利亚风电和光伏渗透程度最高的电力系统之一。2025年,可再生能源贡献了南澳77.0%的发电量,风电和光伏占据主导地位。高比例户用光伏进一步压低了中午时段的电网运营负荷,使南澳需要同时应对白天富余电
在可再生能源渗透率高达77%的南澳,一座储能电站的并网难度,远不止“把电存起来”那么简单。

澳洲电源分布与PGT项目位置示意;来源 BNEF
南澳:全球并网复杂度最高的储能市场之一
南澳大利亚州,是澳大利亚风电和光伏渗透程度最高的电力系统之一。2025年,可再生能源贡献了南澳77.0%的发电量,风电和光伏占据主导地位。高比例户用光伏进一步压低了中午时段的电网运营负荷,使南澳需要同时应对白天富余电力消纳和晚间负荷爬坡的双重挑战。
这意味着,南澳储能项目的并网难点并非简单弥补电力供应缺口,而是在可再生能源高渗透率和复杂负荷条件下,证明系统具备能量时移、系统强度支撑、电压控制等运行韧性要求的能力。天合储能在南澳Mount Gambier附近建设的PGT 250MW/500MWh独立储能项目,正是在这一背景下推进的标杆项目。

澳洲并网:一场贯穿项目全周期的“大考”
澳大利亚建立了以发电性能标准(GPS)为核心、由网络服务商(NSP)和能源市场运营商(AEMO)共同参与的项目级并网审查机制。整个流程包含三个核心阶段:
R0阶段(前期):项目基于初始设计和设备类型、假设参数等建立PSSE及PSCAD模型,用于预测整站动态性能,支持NSP连接申请和GPS协商。核心问题是:“拟议方案是否具备满足电网要求的可能性?”
R1阶段(模型包):开发商需收集实际产品参数、实际控制模型和控制参数,更新PSSE及PSCAD模型。AEMO和NSP不仅检查模型本身,还会将模型放入更大范围的电网场景中,评估故障穿越、频率响应、动态电压、控制器交互和弱电网稳定性等。R1模型原则上应至少在项目并网调试前三个月提交。
R2阶段(验证):项目完成模型预调试后,利用现场测试及相关数据验证仿真模型,形成最终R2模型包和模型验证报告。开发商需将现场实测动态响应与模型仿真结果对比,修正模型偏差。R2测试计划应在并网调试测试前三个月内提交。
设备选型、模型冻结、R1提交、NSP和AEMO审核、设备交付及现场调试之间存在严格的时间依赖——任何环节的延误都可能影响后续计划。如果关键参数在AEMO审核或调试阶段才被发现,项目可能面临模型返工、设备调整及并网延期等风险。

天合的风险管理机制
天合方案:风险前移,打通多供应商系统级验证
基于对澳洲并网流程的深入理解,天合储能建立了一套风险前移管理机制:
1. 把风险堵在 R1 正式提交前
基于对 AEMO 并网规则的深度理解,天合储能建立了前置风险管理机制:在 R1 正式提交前就启动全量设备参数收资,建立完整的参数清单与版本记录,对 R0 假设值、R1 实际参数与 GPS 条款要求做三方交叉核对,分级识别参数缺失、版本不一致、现场接口偏差等问题,协调各方在正式审核前完成闭环。
在 PGT 项目收资阶段,天合团队就通过前置核对提前发现:更新后的设备参数存在不满足GPS 条款 S5.2.5.4的风险。团队第一时间跟进推动客户、设备厂商与咨询方联合复核,在正式提交审查前就解决了该项合规隐患,彻底避免了后续模型返工与进度延误。
2. 打通多供应商的 “责任断点”
储能系统涉及 PCS、PPC、变压器、RMU 等多厂商设备,R1 模型的精度高度依赖各方数据的准确性与兼容性,数据错配、责任不清往往是项目延期的隐形元凶。
天合储能作为系统级整合方,通过统一收资、参数审核与跨供应商协调,在供货范围内汇总全链路设备资料,推动客户、设备厂商、并网咨询方三方对齐待确认事项;对需要多方决策的参数,明确责任主体、跟进反馈进度,并同步更新到交付与调试计划中,从根源上减少多供应商项目的责任真空与沟通内耗。
3. 调试前置:降低现场并网风险
为缓解正式上电后集中联调的压力,天合协调 PCS 供应商与现场团队,利用 PCS 的Grid Forming能力,创新提出“分组离网热调”方案:借助临时辅助电源,在具备条件的设备组上提前验证 PCS 与电池的启动、通讯、保护及基础控制功能。
尽管离网热调不能替代整站联调、官方并网测试与 AEMO 要求的 Hold Point 测试,但能提前暴露设备与逻辑问题,大幅降低现场调试的不确定性,为后续正式并网测试抢出宝贵时间窗口。
全球经验 + 本地交付 让出海项目更可控
PGT 项目的顺利推进,背后是天合储能 “全球集成经验 + 澳洲本土交付” 的双重能力支撑。
在全球层面,天合储能拥有与Power Electronics、SMA等全球主流厂商的丰富系统集成经验,项目足迹覆盖英国、埃及、智利、阿根廷等多个国家,覆盖从几十 MW 到 GW 级的全规模项目,具备成熟的多品牌兼容能力与并网项目积累,能为客户保留更灵活的技术选型空间。
在本地层面,澳洲本土交付团队深度连接设备供应商、客户与并网咨询方,快速响应设备数据核对、接口适配、现场计划调整等各类问题,为项目从设备交付到调试并网提供贴身技术支持,有效规避出海项目常见的 “水土不服” 与响应滞后问题。

结语
澳洲储能市场的高门槛,本质是高比例新能源电网对储能系统价值的进阶要求 —— 储能不再是单一的电力设备,而是电网安全稳定运行的核心支撑。天合储能的价值,也早已不止于设备交付,而是贯穿项目全周期的系统性支持:从精准解读 GPS 并网规则与模型要求,到风险前置规避参数错配;从跨厂商协同打通责任断点,到本地团队快速响应落地。
通过法规解读、风险前移、本地执行与开放合作,天合储能正在为全球储能开发商提供更具确定性的并网解决方案,助力中国储能技术与方案高质量出海。
